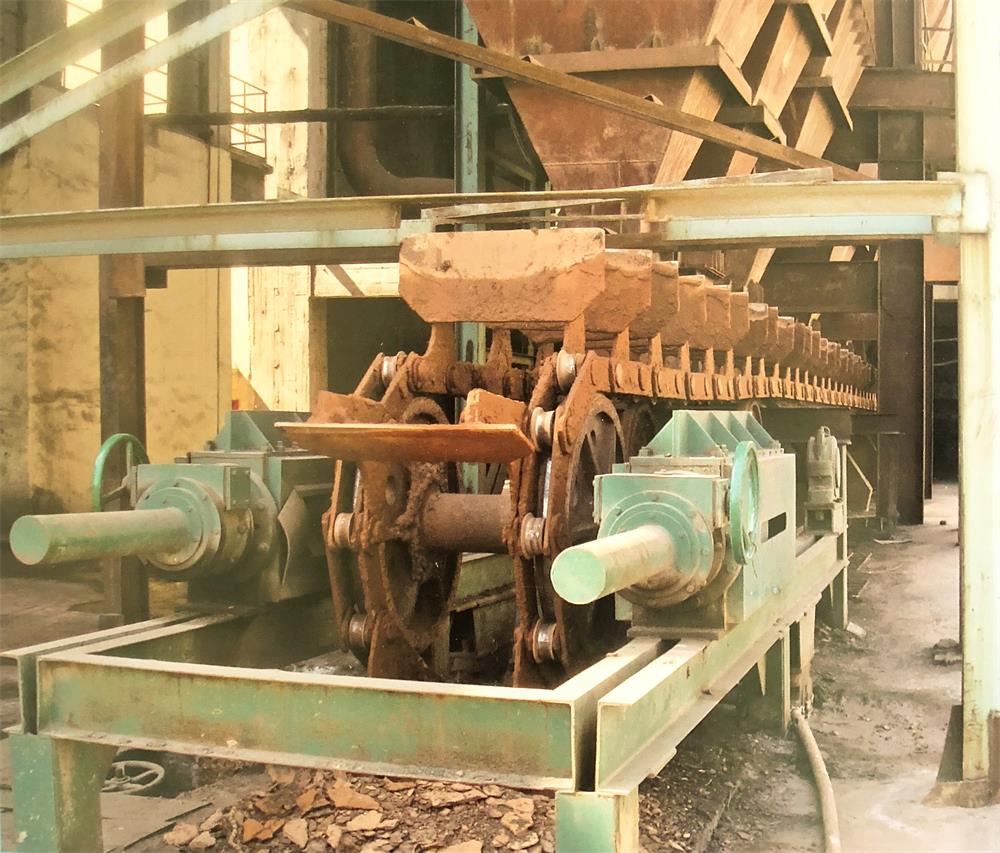

水封拉鏈機
1、概述
本機是燒結系統的配套產品,它主要是將燒結的灰塵,通過刮鏈板、皮帶運回配
料倉,起運輸和水封降塵的作用。水封拉鏈機的基本結構包括驅動頭輪總成、尾輪總
成、中部支架、刮板鏈、壓道裝置、水槽、返回軌道、操作平臺、電機、減速機等部
件組成。
2、機器的安裝與調整
本機器安裝前必須將基礎表面清理干凈,預埋槽鋼要平整,所有的預埋地腳螺栓
的位置,尺寸和基礎標高均應對照機械安裝圖進行校核。
3、機器的安裝程序:
3.1、平臺安裝現場將平臺焊好,保正平臺的標高尺寸。
3.2、水槽標高找平將預埋的槽鋼按標高找平,不平的槽鋼可加塾塊找平。
3.3、 密封水槽安裝(1)、將相鄰兩塊水槽焊接在一起,如有大變形,應采取措
施,頭部用墊木塑好,密封水槽中部支架按圖紙尺寸焊好。(2)、將水槽與預埋槽
鋼、角鋼焊好。
4、主傳動安裝:
4.1、將鏈輪組件放在平臺上,鏈輪與滑道相對應保旺標高,焊
好底座。
4.2、吊放減速機,調整其聯軸器與主動軸聯軸器符合要求,上好螺栓。
4.3、安裝電機,找正帶輪,焊好底座后上皮帶,皮帶用頂絲頂緊,調整適當張
緊力。
4.4、用手轉動電機小帶輪,帶動各處應轉動靈活。
4.5、電工接線,試車10-48小時,檢查各處溫升等情況,應注意旋轉方向,各處
無卡阻現象。
5、尾輪安裝:將尾輪部件固定在地基上,按標高找平,同時中心線與水槽中心線應重合。
6、返回鏈軌道:6.1、將返回鏈輪軌道放在中部支架上,調整返回鏈輪軌道水平度,可用墊板調整保證標高。6.2、調整后與中部支架焊接,各角鋼與返回鏈軌道焊牢。
7、試車(1 )減速機及軸套與軸之間加注相應潤滑油。(2)旋轉調速器旋鈕帶動鏈條運動,各處不應有卡阻現象,鏈條應順利進出鏈輪。(3)幵車運轉各處動作應平衡,無明顯異音,注意觀察有無異常情況,運轉時間不得低于3小時。
8、操作規程(1)、 此設備只能正轉,不允許反轉。(2)、 本設備安裝完畢后,進行不少于4小時的空試運轉,要求各部零件的動作無碰卡,傳動裝置運轉良好,運輸部分應平衡,無異常現象。(3)、機械連續負荷試運轉的時間不少于24小時,負荷試運轉結束后,必須停車對麵檢麵整,方可繼續投入負載運轉。
